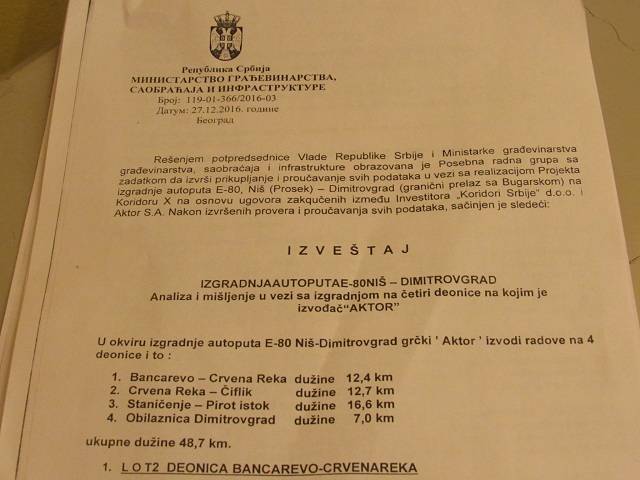

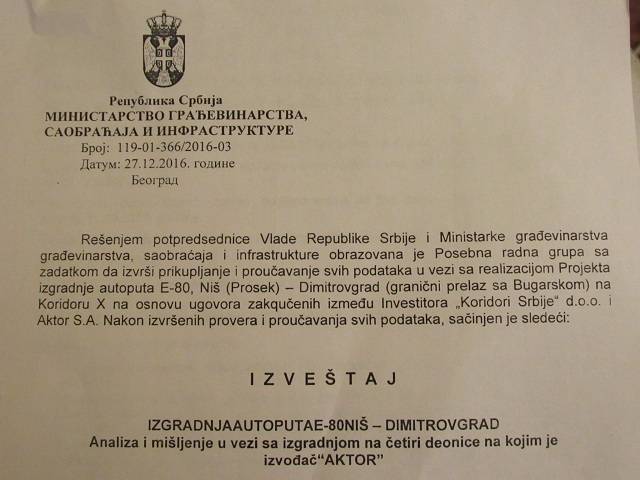

Ekskluzivno: Šta piše u izveštaju o izgradnji Koridora 10
Lider Nove Srbije Velimir Ilić, u nedelju je novinarima podelio Izveštaj posebne komisije o izgradnji auto-puta E-80 Niš – Dimitrovgrad, koji je poslužio da direktora JP Koridori Srbije, Dmitra Đurovića, inače kuma Nebojše Stefanovića, optuži za kriminal. Komisija je otkrila veliki broj nepravilnosti u radu investitora, odnosno JP Koridori Srbije, i taj izveštaj je predat 27. decembra 2016. godine. Izveštaj do sada nije predstavljen javnosti. OzonPress ekskluzivno prenosi detalje izveštaja.
Rešenjem potpredsednice Vlade Republike Srbije i ministarke građevinarstva saobraćaja i infrastrukture obrazovana je Posebna radna grupa sa zadatkom da izvrši prikupljanje i proučavanje svih podataka u vezi sa realizacijom projekta izgradnje autoputa E-80 Niš-Dimitrovgrad na Koridoru 10 na osnovu ugovora zaključenih između investitora Koridori Srbije i Aktora. Komisiju su činili: Saša Stojanović, vd pomoćnika ministra, Jovanka Atanacković, vd pomoćnice ministra, Predrag Pavlica, stručni sradnik, Nebojša Pavlović, diplomirani građevinski inženjer i Vladimir Gucić, diplomirani građevinski inženjer.
Nakon izvršenih provera i proučavanje svih podataka sačinjen je sledeći izveštaj:
U okviru izgradnje auto-puta E-80 Niš – Dimitrovgrad grčki Aktor izvodi radove na četiri deonice.
Deonica Bancarevo – Crvena reka
Stepen realizacije u 2016. godini iznosi oko dva procenta. Trenutno nema nikakvih aktivnosti na gradilištu. Početkom oktobra na prvih osam stotina metara između deonica Prosek-Bancarevo i tunela Bancarevo izvođeni su zemljani radovi kako na trasi, tako i na izradi novih kosina. Od sredine oktobra na tom delu trase nema ni mašina ni radnika, iako ništa nije završeno. Sve je prebačeno na deonicu obilaznice oko Dimitrovgrada. Posle tunela Bancarevo, na dužini od 11 kilometara, takođe nema ni jednog radnika niti mašine. Objekti su pod skelama čekaju radnike već dve godine.
Međutim, problem je dug od 30 miliona dinara na dan 17. avgusta 2016. godine koji izvođač Aktor ima prema projektantima (Institut za puteve), koji zbog tog duga ne predaju projekte.
Na sastancima u septembru ove godine izvođač Aktor i dalje insistira na nemogućnosti rada zbog projekata koje nije dobio, a sa druge strane svojim neplaćanjem projekata obezbeđuje dodatni prostor za svoje nove odštetne zahteve, nova kašnjenja, nove rokove.
Pritom Aktor ne reguliše svoje finansijske obaveze prema partnerima, dobavljačima, kooperantima, pri čemu nameru investitora da pomogne izvođaču stimulativnim plaćanjima zloupotrebljava svojim neaktivnim odnosom prema projektu.
Račun izvođača je u stalnoj blokadi više od godinu dana za iznose od oko 10 miliona evra.
Sve te činjenice se ignorišu, a izvođaču se veruje da će sve svoje obaveze u ugovorenom roku ispuniti. I posle ozbiljnih razgovora sa čelnim ljudima Aktora ništa se nije promenilo na bolje, i u novembru je stepen fizičke realizacije tek 34,5 odsto.

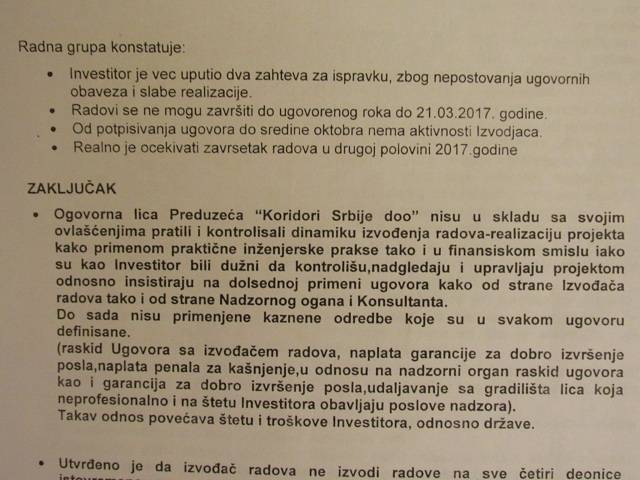

Radna grupa konstatuje:
- Da je sa aspekta stepena izvršenja radova najjasniji odgovor na pitanje ispunjenosti uslova za raskid ugovora.
- Na propuste i neispunjavanje ugovornih obaveza izvođača nadzorna služba nije reagovala, a investitor njihovo ponašanje toleriše.
- Konsultantska kuća Egis, koja je angažovana od strane investitora, iz petnih žila pokušava da štiti interese i dokaže da investitor nema nikakvog propusta, odnosno odgovornosti u realizaciji projekta.
- Investitorova odgovornost leži u činjenici da nije koristio i ne koristi mehanizme koji mu daje sam ugovor da obaveze izvođača preuzete ugovorom i aneksima koji ne ispunjava sankcioniše. S druge strane, uredno sve svoje greške u skladu sa ispoštovanom procedurom plaća izvođaču.
- Preduzeće koridori Srbije kao investitor nije blagovremeno prepoznao problematiku vezanu za izvođenje radova, i snosi najveći deo odgovornosti što je posle četiri i po godine od sklapanja ugovora izvršeno samo 35 odsto fizičke realizacije, uz finansijsku realizaciju u istom periodu od 56,25 odsto.
- Koordinaciju rada svih učesnika u realizaciji projekta sprovodili su Koridori Srbije, ali su reakcije bile spore i zakasnele, a posledice takve aktivnosti su odštetni zahtevi izvođača koji su po uredno sprovedenoj proceduri i odobravani.
- Izvođač Aktor se odlično pozicionirao u ovaj ambijent prepoznavši mogućnost da kroz odštetne zahteve popravi svoje pozicije. Nečinjenjem daje pun doprinos ovakvoj situaciji na gradilištu.

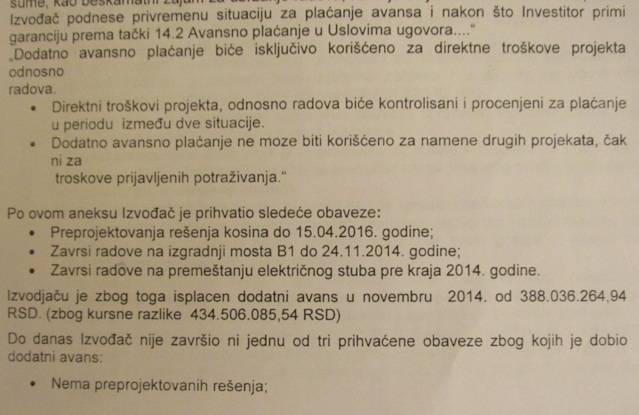

Komisija se posebno bavila aneksom 5 ugovora – plaćanje materijala na gradilištu.
- Nije jasan motiv investitora da potpisuje ovakav aneks posle svih propusta izvođača u vreme kad je sasvim jasno da se izvođač neće aktivirati na ovom projektu. Potpisuje se aneks bez odobrenja banaka.
- Nadzor daje pozitivno mišljenje za zaključenje ugovora o aneksu i ako se duže vremena ne izvode radovi, odnosno izvođač je napustio gradilište.
- Investitoru, nadzornom organu i izvođaču radova je jasno da već duže vremena gradilište nisu dolazili nikakvi materijali.
- Očigledno je da sredstva dobijena za plaćanje materijala izvođač nije iskoristio radi ubrzanja radova u cilju nabavke materijala.
- Aneks je štetan za investitora i ne daje nikakve efekte na gradilištu.
Deonica Crvena reka – Čiflik
Deonica je predata investitoru na korišćenje decembra 2015. bez završnog sloja asfalta sa rokom od godinu dana da završi radove i otkloni nedostatke po primedbama nadzora. Nisu otklonjeni nedostaci i nije urađen završni sloj asfalta.
Komisija za tehnički prijem je izvršila pregled izvedenih radova nakon čega je izdala pozitivni izveštaj u okviru koga se navode posebni vanredni radovi koji moraju biti završeni, nedostaci u vezi nekih završenih radova, kao i ostala dokumentacija koja treba da se dostavi. Izvođač je bio u obavezi da reši sve navedene primedbe kao i druge nedostatke izvođene tokom perioda za obaveštenje o nedostacima do 29.12. 2016. godine, a to nije uradio.
Zašto je dat produženi rok do 31. maja 2017., kada je jasno da taj rok ne može biti ispoštovan?
Nema nikakvih informacija da je investitor pokrenuo ugovorom definisane kaznene mehanizme za prekoračenje roka. I dalje se toleriše nerad sa direktnom i indirektnom štetom.
Staničenje-Pirot
- Radna grupa konstatuje da izvođač nije izvršio svoje obaveze.
- Nisu aktivirane kaznene mere definisane ugovorom, a moralo se to učiniti jer izvođač nije ispoštovao ugovorene rokove.
Aneks 5 ugovora – plaćanje materijala na gradilištu.
Utvrđeno je da je investitor potpisao aneks ugovora uz saglasnost nadzornog organa i konsultanta gde se definiše nabavka materijala zaubrzanje radova iako je materijal već bio prethodno nabavljen i nalazio se na gradilištu. Pošto izvođač taj materijal nije ugradio investitor otkupljuje od izvođača materijal koji nije plaćen dobavljačima.
Radna grupa konstatuje:
- Nikakvih aktivnosti nema na sekciji 5a, a procene nadzora da radovi ne mogu biti gotovi do kraja 2017. su nažalost tačne.
- Sekcija 5b: čvrsta obećanja data investitoru da će jedna traka biti urađena i puštena u saobraćaj do kraja 2016. je samo pusta želja u koju je, po ko zna koji put, investitor poverovao.
- Svi problemi koji su pratili izvođenje radova i ometali dinamiku su rešeni, ali trenutno nastavak i napredovanje radova ometa loša finansijska situacija izvođača koji je u nemogućnosti da na odgovarajući način obezbedi nabavku materijala, radnu snagu, kao i redovnu nabavku goriva i maziva.
- Iz tih razloga izvođač je planirao sedmičnu dinamiku, što je za ovakvo gradilište neprihvatljivo.
- Kod velikog broja otvorenih pozicija za rad (minimum tridesetak) nema nikakvih aktivnosti.
- Vrlo kritične pozicije su na mostovima kojE se dugo ne rade. Gotovi betonski nosači leže već dve godine, a da nije organizovano utezanje kablova i sve druge aktivnosti pre same montaže na gotovim betonskim stubovima.
- U tunelu Sarlah nema ni radnika ni mehanizacije.
- Na izlazu iz tunela na započetom mostu dugo nema ni radnika ni mehanizacije. Na petlji Pirot zapad takođe nema aktivnosti.
- Stanje na gradilištu je takvo da investitor ne može da očekuje završetak deonice do kraja 2017. godine.
Zaključak:
Odgovorna lica preduzeća Koridori Srbije nisu u skladu sa svojim ovlašćenjima pratili i kontrolisali dinamiku izvođenja radova – realizaciju projekta, kako primenom praktične inženjerske prakse, tako i u finansijskom smislu, iako su kao investitor bili dužni da kontrolišu, nadgledaju i upravljanju projektom, odnosno insistiraju na doslednoj primeni ugovora, kako od strane izvođača radova tako i od strane nadzornog organa i konsultanta.
Do sada nisu primenjene kaznene odredbe koje su u svakom ugovoru definisane. Takav odnos povećava štetu i troškove investitora, odnosno države. Utvrđeno je da izvođač radova ne izvodi radove na sve četiri deonice istovremeno, nema potrebne radne snage, mehanizacije i opreme, kao ni materijala neophodnih za kontinuirano izvođenje radova, što je imalo za posledicu konstantno kašnjenje u izvršavanju ugovornih obaveza, stalne zahteve za dodatnim avansnim plaćanjem, odštetnim zahtevima, oslobađanjem garantnog depozita i plaćanjima za nabavku materijala pod izgovorom ubrzanja dinamike izvođenja radova, pa je:
izvođaču radova, kompaniji Aktor, na sve na sve četiri deonice, izvršeno plaćanje po osnovu:
- dodatnih avansa, ukupan iznos od 1 272 846 077 dinara
- oslobađanja garantnih depozita, ukupan iznos 440 444 011 dinara
- odštetnih zahteva ukupan iznos 1 181 841 126 dinara,
- ili u ukupnom iznosu od 23 357 250 evra.
Sobzirom da je izvođač radova konstantno u blokadi od sredine 2015. godine i da su mu u periodu do novembra 2016. godine uplaćivani novčani iznosi na ime dodatnih avansa, nabavke materijala, odštetnih zahteva, projektne dokumentacije i oslobađanja garantnih depozita, nesporno je da je investitor sve vreme tolerisao nepoštovanje ugovornih obaveza izvođača radova u smislu kontinuiranog izvođenja radova, čime se dovodi u pitanje realizacija projekta, a za nju odgovornost na sebe preuzima investitor, nadzor i konsultant.
Investitor i nadzorni organ su odgovorni za svu moguću štetu nastalu tokom perioda eksploatacije deonica Crvena reka – Čiflik, jer su omogućili puštanje u saobraćaj navedene deonice 30. 12. 2015. godine, iako izvođač radova Aktor nije izveo sve ugovorene radove, što je potvrđeno i zapisnikom komisije za tehnički prijem. Izvođač radova u skladu sa ugovorom nije otklonio nedostatke u predviđenom roku od jedne godine, a investitor nema finansijskih sredstava kako bi završio radove o trošku izvođača, jer je on već uplaćena sredstva potrošio.
Produžavanjem roka izvođenja radova na osnovu odštetnih zahteva na period od više godina po svakom ugovoru, država nije bila u mogućnosti da pusti saobraćaj ugovorene deonice kao i puštanjem u saobraćaj nezavršenih deonica, čime su onemogućeni prihodi od eksploatacije i naplate putarine.
Pokušaj sa aneksima iz oktobra meseca 2016. godine bez potpune saglasnosti banaka je nejasan i ne olakšava, već pogoršava položaj investitora, pogotovo što je utvrđeno da izvođač ovako dobijena sredstva nije koristio namenski. Tolerisati izvođača čiji je račun u blokadi od sredine 2015. za sumu preko 10 miliona evra i koji je napustio gradilišta je nedopustivo i povlači za sobom veliku odgovornost investitora, nadzora i konsultanta.
Finansijski, iako nema nikakvih problema sa naplatom izvedenih radova, stalna blokada računa mu onemogućava normalan rad.
Zato i ne treba da iznenađuje pismo investitora Koridora Srbije upućeno premijeru, predsedniku i resornom ministru kao pokušaj da se sebe skine odgovornost u trenucima kada su svi ugovoreni rokovi za završetak deonica davno istekli.
Konstatovano je da je u izvršavanju ugovornih obaveza od strane nadzornog organa i konsultanta došlo do propusta što ukazuje na spregu između izvršilaca posla, a sve u nameri kako bi se umanjila odgovornost investitora za nastale probleme, te je predlog da se u narednom periodu ispitaju navedeni propusti kod nadzornog organa i konsultanta.
Ovo bi trebalo da bude nesto sto se zove „uloga opozicije“. Da skrene paznju na ocigledne probleme, a sve to dokumentovano i potkrepljeno dokazima. Ono sto vlast treba da uradi sada je da objasni kako je doslo do ovoga. Ono sto posle toga vlast treba da uradi je da nadje nacin da se novac koji je od gradjana uzet za izgradnju puta koji nije izgradjen, gradjanima i vrati. Jedino sporno je to sto su ova dokumenta izasla na videlo kao posledica okrsaja, a ne zato sto je to bila dobra namera.
Odlican komentar
sta ce ti bre pecat zivimo ispod pecata u mraku bre
Složio bih se,ali sšta mislite od koga su naučili kako se „radi“
Od najveceg srpskog graditelja svih vremena
Ko je potpisao ovaj izvestaj? Ili je bilo ko mogao da napise ovo u Wordu?
Botino i pecat hoces??
Pa imas na YT snimak kada ti vodja kaze da je za savamalu odgovoran vrh gradske vlasti!!! Eto ti pecat!!!!
Ljudi mnogo veruju kada vide nesto napisano.
Ja samo kazem da mogu da skinem sa sajta grb Rep Srbije i napisem ovako nesto, cak i malo bolje. A niko nije objavio ko se potpisao na ovom izvestaju.
Kakav kreten mora da budes da negiras postojanje izvestaja koji je i sama ministarka rekla da postoji i da je radni. Debilu
Limar, seci i ne brsti politiku!
Bote [m], ako čitaš pažljivo izveštaj možeš zaključiti da ga je pisao neko ko savršeno vlada FIDIC ugovorima i građevinom uopšte. Pusti se tih priča, a gde je pečat.
Za neke stvari je dovoljno živeti na Koridoru 10 pa se uveriti u njihovu istinitost. Pomenuta deonica Crvena reka-Čiflik (obilaznica oko Bele Palanke) je otvorena, ako se ne varam, u decembru 2015., bez urađenog habajućeg sloja, kako bi se Vođa i njemu bliski još jednom slikali uz svoj veliki uspeh, pred aprilske izbore. I šta se desilo? Pojavile su se rupe i oštećenja, veća nego na „starom“ putu za Niš koji prolazi bliže Beloj Palanci. Je li u narednih godinu dana postavljen habajući sloj? Nije, a kad će ne zna se. A novi autoput za to vreme ubrzano propada. Na žalost, zna se ko će sve to na kraju da plati, što finansijski, što krajnjim rezultatom u vidu manje kvalitetnog autoputa, jer kako rekoše nadležni krajem 2015., postaviće habajući sloj do kraja 2016. a put koliko propadne do tad, propao je.
cuti botu naprednjacki
Kako naprednjaci brane manipulatore iz njihovih redova kao i agencije za ocitavanje brojila.
ајуни би требали да виде да извештај има свој заводни број
bravo veljo, još malo pa palimo opet bager da najurimo ove ,,spasioce srbije“
Vučko i kompanija u akciji a u je i njegov asistent Stefanović, Mali lopovska kompanija
Pirocanci najveci dileri narkotika imaju kamione u aktoru gde rade po pola sa grcima i gde se svakog dana krade i sakom i kapom. To je javna tajna
zavodni broj se jasno vidi, za onoga ko zna da cita.
pa se lepo po zakonu o dostupnosti informacijama od javnog znacaja proveri taj dokument po tom broju
Па што Вас чуди овакав извештај?! Премијеров брат има фирму, за коју не зна а која толико дугује држави, кум уцењује инвеститоре, министар полиције умешан у финансијске малверзације, премијеров возач за неколико година постао најбогатији земунац, министар здравља повезан са земунским кланом, брат државног секретара у владиним колима држи дрогу за тржиште, по изјави Шарићевих сарадника, нарко картел је годинама Спонзор напредњака!
Pa, sve je naprdno, to su glasali ali su time jebali kevu i nama ostalima. Ali, ničija nije gorela do zore!
Ova država je haj ne haj malim zemljoradnicima oduzimaju zemlju zbog neplaćenog duga od 2005 a ovo će najverovatnije da zastari.POSTALA JE DRZAVA STRAHA ZA GOLI ŽIVOT .
vreme je da se SVI vi skinete sa grbace gradjana Srbije. Samo se vrtite u krug i muzete ovu zemlju. Ish !!!
Lopovi u zatvor. Vucic i mali sa porodicom i kumovima, lazni dr slina, citav kartel i gospodja poltronska ministarka Zorana !
Hhahahahahahahah zaglavlje ćirilica a tekst latinica !!!!
Imam resenje opstinskog suda u nisu u kome je zaglavlje na cirilici a sve ostalo na latinici, i zato mislim da to nije nista cudno. Drugo, akovelja laze, onda treba da ga javni tuzilac goni za falsifikovanje
sluzbenog dokumenta… a tuzilacse ne izjasnjava…. cak sta vise niko to i ne demantuje sluzbeno… svi cute!
Hahahahahahaha, zaglavlje na Memorandumu drzavnih organa je uvek na cirilici jer je to zvanicno pismo u Srbiji.
Pokradoše Srbiju, porodice, prijatelji, kumovi. Sve kriminalce je pustio iz zatvora, Koliko prodje od kako je sin Željka Mitrovica ubio coveka a jos sudjenje ne počinje, sad sa vladinim automobilom diluju drogu. Narode Srpski osvesti se. Kome dajemo Nasu Srbiju na upravljanje.
Само молим. Без вређања интелигенције. Ћ И Р И Л И Ц А . Можда је у питању само крадуцкање ?
ЗАКОН
О СЛУЖБЕНОЈ УПОТРЕБИ ЈЕЗИКА И ПИСАМА
(„Сл. гласник РС“, бр. 45/91, 53/93, 67/93, 48/94, 101/2005 – др. закон и 30/2010)
I ОСНОВНЕ ОДРЕДБЕ
Члан 1
У Републици Србији у службеној је употреби српски језик.
У Републици Србији у службеној је употреби ћириличко писмо, а латинично писмо на начин утврђен овим законом.
На подручјима Републике Србије на којима живе припадници националних мањина у службеној употреби су, истовремено са српским језиком и језици и писма националних мањина, на начин утврђен овим законом.
Члан 2
Службеном употребом језика и писама, у смислу овог закона, сматра се употреба језика и писама у раду: државних органа, органа аутономних покрајина, градова и општина (у даљем тексту: органи), установа, предузећа и других организација кад врше јавна овлашћења (у даљем тексту: организације које врше јавна овлашћења).
Службеном употребом језика и писама, у смислу овог закона, сматра се и употреба језика и писама у раду јавних предузећа и јавних служби, као и у раду других организација кад врше послове утврђене овим законом.
Члан 3
Службеном употребом језика и писама сматра се нарочито употреба језика и писама у:
1) усменом и писменом општењу органа и организација међусобно, као и са странкама, односно грађанима;
2) вођењу поступка за остваривање и заштиту права, дужности и одговорности грађана;
.
.
.
Ovo je super dobro,a šta mislite kako bi bilo da je on imao poziciju(još gore).Št je Ilić i 90% naših političara spremno da bi dobili ili ostali na vlasti.Podvale,ubijanj,lopovluk itd.Narod(o….)poverovali čoveku što je došao bagerom u Beogrd.Gledmo razlog 12 godina.Predsednik nam „štrajkovao“ glađu pa evo videli zašto.I tako redom.Vučiću lepo ti vraća prijatelj (pošteni) Velja.Tako i treba jer ste imali poštenijih ljudi,a u vašem taboru je previše lopova i ološ.
sta se ljudi ocekuje?? Isto je bilo,isto ce biti i dalje- ni u jednom zakonu ove zemlje nema sankcije za drzavnog sluzbenika ako ne postupi u skladu sa zakonom,svojim ovlascenjima i datim rokovima,NITI U JEDNOM!!!! i vi ocekuje da neko radi svoj posao savesno i to ocekujete od zaposlenih u zadnjih 16 godina preko stranke,koverte,kreveta i krvne veze? naivni ste….
Ко не верује овом извештају,нека се спусти до Ниша и крене овом деоницом и увери се сам…
A sto tek SADA///Mediska farsa ili???Oni gore to znaju odavno a mi samo sta nam serviraju SISTEM TE LAZE
Nema krivih. Koridori su ovlasceni od strane vlade da se brinu o izvrsenju posla, a s obzirom da ne znaju sta da rade dok im „veliki tata“ ne kaze, onda su smislili da je najbolje da ne rade nista. I naravno to su izvodjaci „koristili“. Moze „veliki tata“ da radi i 25 sati dnevno ali NE UME da organizuje pos’o i zato Srbija. Da ume, ne bi bio VELIKI TATA ali bi Srbija „strikala“ kao Juzna Koreja.
Vala sve od 90ih na ovamo najuriti motkom iz politike iz Srbije.Pojedose nam transbalkansku zeleznicu elektranu mostove godine mladost sve.a uz to hoce opet da im narod da sansu da se vrte ko prasici na ringispilu.oj narode moja nado oj narode moja stoko.Politicaru i kockaru nikad nista ne veruj.pogotovo ovima nasima A bre svi kao da su u nekom krvnom srodstvu.
Да га нису шутнули за ово нико неби знао до јуче је са курчићем јео и пио ваљда се сада отрезнио па незна куда да крене ?
Šta bi Gosn Velji? Ne verujem ovima ali Gosn Velja je „poštenjačina“ kakvu svet ne bi prepopznao. Šta bi sa onim lažnim karticama? Šta je sa klinikom?
Ovom poštenom čoveku treba obući dres na crno bele pruge kao Gosn Dinkiću.
